  • Budowa domu etapami - realne koszty i pułapki budżetu

Budowa domu etapami - realne koszty i pułapki budżetu

Adrian Krajewski 25 czerwca 2026
Plan parteru domu z podziałem na pomieszczenia: salon, kuchnia, sypialnie, łazienka, garderoba, hol, spiżarka, wiatrołap, techniczny. Wymiary i powierzchnie pomieszczeń. Etapy budowy domu kosztorys.

Spis treści

Budżet na budowę domu najłatwiej rozjeżdża się wtedy, gdy patrzy się tylko na jedną dużą kwotę. Znacznie bezpieczniej jest rozbić inwestycję na etapy, bo wtedy widać, ile kosztują fundamenty, konstrukcja, dach, instalacje i wykończenie oraz gdzie naprawdę warto zostawić rezerwę. W 2026 roku różnice między prostą bryłą a projektem z lukarnami, wykuszami i skomplikowanym dachem potrafią zmienić cały rachunek o dziesiątki tysięcy złotych.

Najważniejsze liczby i zasady, które porządkują budżet

  • Stan deweloperski dla domu 100 m² najczęściej zamyka się dziś w widełkach około 500-650 tys. zł.
  • Pod klucz ten sam metraż zwykle oznacza budżet rzędu 650-950 tys. zł, zależnie od standardu wykończenia.
  • Najdroższe pułapki to dach, stolarka, instalacje, wykończenie łazienek i zagospodarowanie terenu.
  • Rezerwa 10-15% to nie luksus, tylko bezpiecznik, który ratuje budżet przy zmianach cen i dodatkowych robotach.
  • Stan deweloperski nie ma jednej sztywnej definicji, więc każdą ofertę trzeba czytać po zakresie, a nie po samej nazwie etapu.

Jak czytam kosztorys budowy domu etapami

Dobry kosztorys nie zaczyna się od pytania, ile kosztuje dom „na gotowo”, tylko od rozpisania całej inwestycji na logiczne bloki. Ja zawsze patrzę na niego jak na plan płatności i ryzyka jednocześnie: najpierw formalności, potem stan zerowy, dalej konstrukcja i dach, następnie instalacje oraz prace wykończeniowe. To porządkuje nie tylko wydatki, ale też momenty, w których trzeba podejmować decyzje zakupowe.

Największy problem w ofertach budowlanych widzę wtedy, gdy dwa kosztorysy mają tę samą nazwę etapu, ale zupełnie inny zakres. Jedna wycena uwzględnia tynki i wylewki, druga kończy się na surowych ścianach. Jedna zakłada konkretny typ okien i pokrycia dachu, druga zostawia te elementy jako osobne dopłaty. Dlatego nie porównuję samej ceny końcowej, tylko zakres prac, materiały i standard wykonania.

W praktyce warto od razu doprecyzować cztery rzeczy: metraż użytkowy, technologię budowy, standard wykończenia oraz to, czy inwestycja idzie systemem gospodarczym, czy zleconym. Ten ostatni punkt ma znaczenie większe, niż wielu inwestorów zakłada. Jeśli chcesz samemu koordynować ekipy, możesz zyskać na robociźnie, ale płacisz czasem, energią i większym ryzykiem błędów organizacyjnych. Gdy oddajesz budowę generalnemu wykonawcy, płacisz więcej, ale kupujesz prostszy proces i mniej chaosu.

Kiedy ten podział jest już jasny, można przejść do konkretów i zobaczyć, jak rozkładają się pieniądze na poszczególnych etapach.

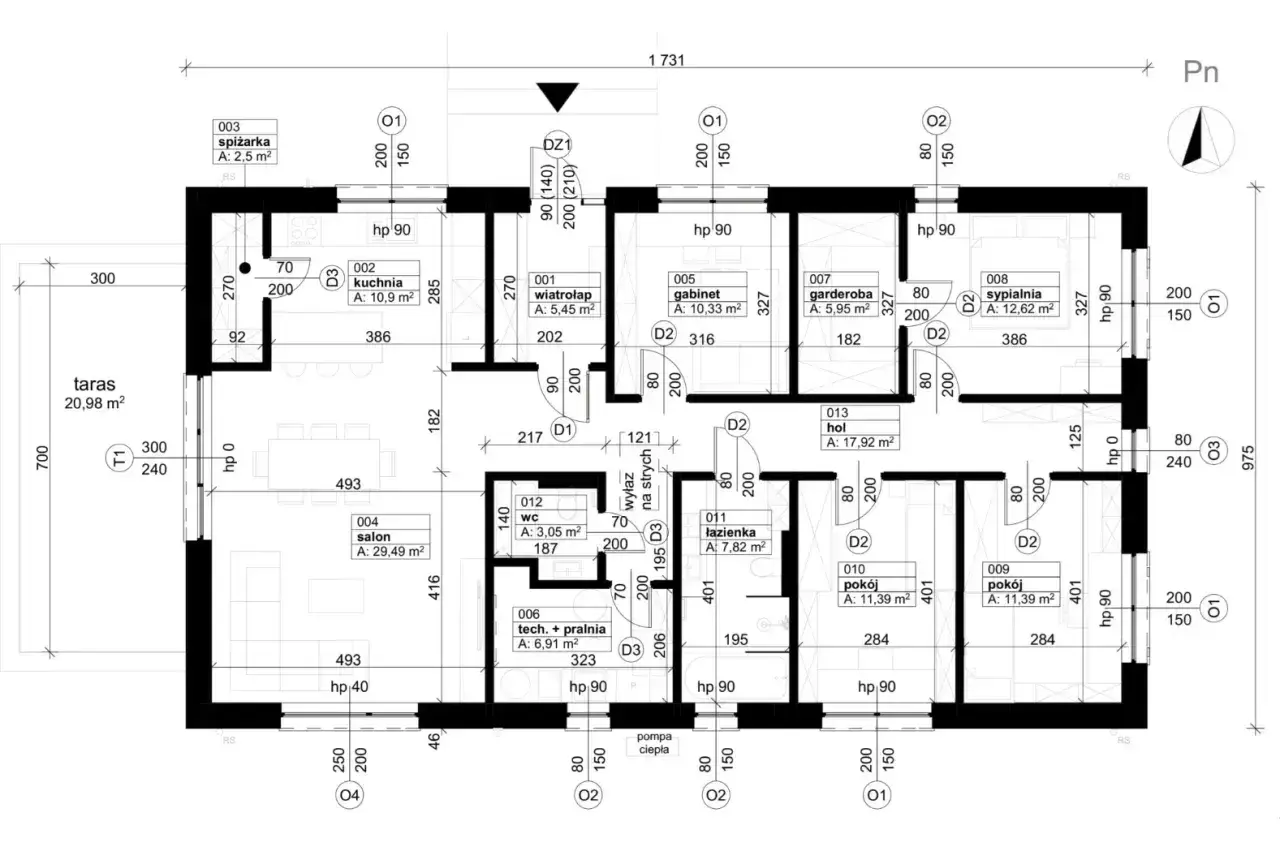

Plan parteru domu z podziałem na pomieszczenia (salon, kuchnia, sypialnie, łazienka) i wymiarami. To kluczowy element do stworzenia kosztorysu budowy.

Ile kosztują kolejne etapy budowy

Przy domu około 100 m² najczytelniej liczyć koszty narastająco, czyli sprawdzać, ile budżetu pochłania każdy kolejny poziom zaawansowania budowy. Poniższe widełki są orientacyjne i zakładają standard rynkowy, prostą bryłę oraz brak piwnicy. W praktyce skomplikowany dach, podpiwniczenie albo duża liczba przeszkleń potrafią przesunąć wynik w górę bardzo wyraźnie.

Etap Co zwykle obejmuje Orientacyjny koszt łączny dla 100 m²
Formalności i przygotowanie Mapa do celów projektowych, adaptacja projektu, geotechnika, kierownik budowy, wytyczenie domu 15-35 tys. zł
Stan zerowy Roboty ziemne, ławy lub płyta fundamentowa, ściany fundamentowe, izolacje, zasypki 40-70 tys. zł
Stan surowy otwarty Ściany nośne i działowe, stropy, komin, konstrukcja dachu 160-240 tys. zł
Stan surowy zamknięty Pokrycie dachu, okna, drzwi zewnętrzne, brama garażowa, obróbki 240-340 tys. zł
Stan deweloperski Instalacje, tynki, wylewki, ocieplenie, elewacja, przygotowanie pod wykończenie 500-650 tys. zł
Pod klucz Podłogi, malowanie, drzwi wewnętrzne, łazienki, biały montaż, osprzęt i wykończenia 650-950 tys. zł

Jeśli chcesz patrzeć na koszt w trybie „ile muszę dopłacić do kolejnego etapu”, używam prostszej zasady: stan zerowy to zwykle pierwszy większy wydatek, stan surowy otwarty pochłania kolejną dużą część budżetu, a instalacje i wykończenie zjadają resztę szybciej, niż większość osób zakłada. To właśnie dlatego sam metr kwadratowy nie mówi jeszcze nic o realnym obciążeniu finansowym.

Przy większym metrażu skala rośnie niemal liniowo, ale nie idealnie, bo część kosztów jest stała albo prawie stała. W praktyce budżet dla 120 m² często zamyka się w okolicach 600-780 tys. zł do stanu deweloperskiego i 780 tys. zł-1,1 mln zł pod klucz, a dla 150 m² mówimy raczej o 825-975 tys. zł do deweloperskiego i około 1,0-1,35 mln zł przy wykończeniu pod klucz. Różnice wynikają głównie ze standardu i skali wykończenia, nie z samego metrażu.

Gdy już widać, ile kosztuje każdy poziom zaawansowania, łatwiej zrozumieć, co tak naprawdę podnosi cenę najbardziej i gdzie budżet robi się nerwowy.

Co najbardziej podnosi koszt inwestycji

Największych oszczędności nie daje polowanie na pojedynczą tańszą pozycję, tylko mądre decyzje projektowe. Prosta bryła domu, zwarty rzut i nieskomplikowany dach zwykle wychodzą taniej niż budynek pełen załamań, lukarn i wykuszy. To nie jest detal estetyczny, tylko realny wpływ na robociznę, materiał i liczbę roboczogodzin.

Prosta bryła wygrywa z ozdobami

Każde dodatkowe załamanie ścian, narożnik czy ozdobny fragment dachu generuje kolejne warstwy pracy. Oznacza to więcej szalunków, więcej docinek, więcej obróbek i więcej okazji do błędów. Jeśli budżet ma być racjonalny, najlepiej najpierw zoptymalizować projekt, a dopiero potem szukać oszczędności w wykończeniu.

Dach i stolarka potrafią zjeść sporą część budżetu

Pokrycie dachu, okna i drzwi zewnętrzne to jedne z najdroższych elementów, bo wpływają jednocześnie na estetykę, energooszczędność i trwałość budynku. Właśnie dlatego nie lubię traktować ich jako „dodatków”. Jeśli ktoś planuje dom energooszczędny, dobra stolarka, szczelność i porządna izolacja są inwestycją, a nie miejscem na przypadkowe cięcia.

Instalacje trzeba opisać bardzo precyzyjnie

Wycena instalacji bywa zdradliwa, bo na papierze wszystko wygląda podobnie, a różnice wychodzą dopiero w szczegółach. Jedna oferta zakłada podstawowe rozprowadzenie instalacji, druga pełniejszy zakres pod ogrzewanie podłogowe, rekuperację czy pompę ciepła. W praktyce to właśnie tutaj powstają późniejsze dopłaty, więc warto od początku wpisać do kosztorysu konkretny standard, a nie ogólne hasła.

Przeczytaj również: Ile kosztuje dom piętrowy i co podbija jego cenę?

Region i ekipa zmieniają więcej, niż się wydaje

Ceny robocizny potrafią mocno różnić się między mniejszymi miejscowościami a dużymi aglomeracjami. Do tego dochodzi dostępność ekip, termin realizacji i logistyka dostaw. Jeśli budowa jest oddalona od hurtowni albo wymaga skomplikowanego dojazdu, koszt pracy i transportu zwykle rośnie szybciej, niż zakłada inwestor na starcie.

To właśnie te czynniki decydują, czy budowa zostanie w zakładanym budżecie, czy zacznie się rozjeżdżać mimo pozornie rozsądnych wycen.

Jakie wydatki najczęściej wypadają z kalkulacji

Najgorsze niespodzianki finansowe nie pojawiają się zwykle w samych ścianach, tylko poza nimi. W wielu kosztorysach brakuje pozycji, które wydają się poboczne, a po zsumowaniu robią bardzo konkretną różnicę. Ja zawsze liczę je osobno, bo w przeciwnym razie inwestycja jest sztucznie zaniżona.

Pozycja Orientacyjny koszt Dlaczego łatwo ją pominąć
Mapy, adaptacja, geotechnika, kierownik budowy 6-20 tys. zł To koszty „przed budową”, więc nie kojarzą się z samym domem
Przyłącza mediów i zaplecze budowy 10-40 tys. zł Różnią się zależnie od odległości sieci i warunków działki
Prąd budowlany, kontener, toaleta, wywóz gruzu 5-20 tys. zł To wydatki rozłożone w czasie i łatwo je rozbić na drobne kwoty
Zagospodarowanie terenu 30-120 tys. zł Podjazd, taras, opaska, ogrodzenie i odwodnienie często są odkładane „na później”
Rezerwa budżetowa 10-15% całej inwestycji Bez niej każda zmiana projektu staje się kryzysem zamiast korektą

Jeżeli celujesz w dom bardziej energooszczędny, nie tnę na siłę kosztów kosztem izolacji, szczelności czy wentylacji. To są elementy, które zwykle zwracają się spokojniejszą eksploatacją, a nie efektownym obniżeniem jednej faktury. Z mojego punktu widzenia rozsądniej jest ograniczyć przepych w detalach wykończenia niż oszczędzać na warstwach, których nie da się łatwo poprawić po odbiorze domu.

Gdy masz już listę kosztów jawnych i ukrytych, pozostaje złożyć wszystko w jeden budżet, który da się realnie kontrolować.

Jak samodzielnie złożyć sensowny kosztorys

Najlepszy kosztorys to taki, który da się aktualizować. Nie musi być perfekcyjny co do złotówki, ale powinien być na tyle przejrzysty, żeby od razu było wiadomo, gdzie jesteś, co już zamówiłeś i jaki jest kolejny próg wydatków. Ja zwykle układam to w pięciu krokach.

  1. Ustal standard domu. Zapisz, czy liczysz wariant ekonomiczny, rynkowy czy wyższy standard. Bez tego każda wycena będzie porównywana do innej skali.
  2. Rozpisz zakres etapów. Oddziel stan zerowy, konstrukcję, dach, stolarkę, instalacje, tynki, wylewki, elewację i wykończenie. Im mniej ogólników, tym mniej dopłat.
  3. Porównuj oferty na identycznym opisie prac. Ta sama nazwa etapu nie oznacza tego samego zakresu. To najczęstsze źródło błędnych porównań.
  4. Dolicz koszty poza budynkiem. Przyłącza, zaplecze, geodezja, przygotowanie działki, transport i zagospodarowanie terenu powinny mieć osobną linię.
  5. Zostaw bufor 10-15% i aktualizuj budżet po każdym większym zamówieniu. Przy bardziej skomplikowanych projektach albo niestabilnych cenach materiałów rezerwa powinna być bliżej górnej granicy.

W praktyce pomaga też prosty arkusz z kolumnami: etap, zakres, kwota planowana, kwota faktyczna, różnica i status. To nie brzmi efektownie, ale właśnie taki arkusz najczęściej chroni inwestora przed chaosem po pierwszych większych fakturach. Dobrze działa też zasada, że każda zmiana materiału albo technologii musi mieć własny wpis w budżecie, a nie być „dogadaną poprawką”.

Kiedy ten porządek już istnieje, dużo łatwiej zdecydować, na czym oszczędzać, a na czym lepiej nie ciąć kosztów wcale.

Budżet, który wytrzyma do odbioru domu

Jeżeli miałbym wskazać kilka punktów, których nie ruszałbym przy pierwszym cięciu kosztów, byłyby to: fundamenty, hydroizolacje, dach, stolarka, główne instalacje i ocieplenie. To są elementy, które najtrudniej poprawić później i które najmocniej wpływają na trwałość oraz koszty eksploatacji. Na końcu listy oszczędności stawiałbym za to dekoracyjne dodatki, drogie wykończenia bez funkcji i rzeczy, które można dołożyć po zamieszkaniu.

  • Ustal harmonogram płatności po zakończeniu konkretnych etapów, a nie „co tydzień po trochu”.
  • Nie kupuj kosztorysu bez szczegółowego zakresu robót i materiałów.
  • Nie zakładaj, że najtańsza oferta będzie najtańsza po dopisaniu brakujących pozycji.
  • Przy domu energooszczędnym licz nie tylko koszt budowy, ale też przyszłe rachunki za ogrzewanie i wentylację.

Jeśli budżet ma się obronić do końca inwestycji, musi być prosty w użyciu, a nie tylko ładny na papierze. W praktyce najlepiej działa kosztorys podzielony na etapy, z dopisanym zakresem prac, realnymi widełkami cenowymi i rezerwą na zmiany, bo właśnie taki dokument daje spokój od fundamentów aż po odbiór domu.

FAQ - Najczęstsze pytania

Na domu około 100 m² stan deweloperski zwykle mieści się w widełkach 500-650 tys. zł, a pod klucz 650-950 tys. zł. To orientacyjne kwoty dla prostej bryły i bez piwnicy, więc skomplikowany dach, wykusze czy duże przeszklenia mogą podnieść budżet.

Warto rozdzielić formalności, stan zerowy, stan surowy otwarty, stan surowy zamknięty, instalacje, tynki, wylewki, elewację i wykończenie. Dzięki temu od razu widać, co jest już policzone, a co może pojawić się jako dopłata, bo sama nazwa etapu nie gwarantuje tego samego zakresu prac.

Najmocniej budżet zwiększają dach, stolarka okienna i drzwiowa, instalacje, wykończenie łazienek oraz zagospodarowanie terenu. Duże znaczenie ma też sama bryła domu: prosta forma zwykle wychodzi taniej niż projekt z lukarnami, wykuszami i wieloma załamaniami dachu.

W kalkulacji często brakuje kosztów mapy do celów projektowych, adaptacji, geotechniki, kierownika budowy, przyłączy mediów, zaplecza budowy, prądu budowlanego, kontenera, toalety, wywozu gruzu i zagospodarowania terenu. Te pozycje potrafią mocno zwiększyć całkowity budżet, więc warto wpisać je jako osobne linie.

Najrozsądniej zostawić 10-15% całej inwestycji. Przy bardziej skomplikowanych projektach albo przy niestabilnych cenach materiałów warto trzymać się górnej granicy, bo rezerwa chroni przed kryzysem przy zmianach zakresu i dodatkowych robotach.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

fundamenty
dach
stolarka
instalacje
stan deweloperski
Autor Adrian Krajewski
Adrian Krajewski
Nazywam się Adrian Krajewski i od trzech lat zajmuję się tematyką budownictwa. Moje zainteresowanie tym obszarem zaczęło się od projektów, które realizowałem podczas studiów, a z czasem przerodziło się w prawdziwą pasję. Fascynuje mnie, jak odpowiednie podejście do budowy i materiałów może wpłynąć na komfort życia oraz efektywność energetyczną budynków. W swoich artykułach skupiam się na praktycznych aspektach budownictwa, takich jak wybór odpowiednich materiałów, nowinki technologiczne oraz zrównoważony rozwój w branży. Zawsze staram się dostarczać rzetelne, zrozumiałe i aktualne informacje, które pomogą czytelnikom podejmować świadome decyzje. Przy pisaniu korzystam z wiarygodnych źródeł, porównuję różne podejścia i staram się w prosty sposób tłumaczyć złożone zagadnienia. Wierzę, że każdy może zrozumieć budownictwo, jeśli tylko podejdzie do tego z odpowiednią perspektywą.

Udostępnij artykuł

Napisz komentarz
