Budowa domu krok po kroku nie zaczyna się od fundamentów, tylko od działki, dokumentów i twardego budżetu. Poniżej rozpisuję kolejność działań tak, żeby łatwo było odróżnić to, co trzeba zrobić przed startem, od prac na placu budowy i formalności przy odbiorze. Dorzucam też miejsca, w których najczęściej uciekają pieniądze, bo to właśnie tam inwestorzy mają największe zaskoczenie.
Najważniejsze decyzje przed startem budowy
- Sprawdź MPZP albo warunki zabudowy, bo to one ustawiają bryłę domu, dach i odległości od granic.
- Zamów projekt i badanie gruntu przed wyborem fundamentów, a nie po pierwszych koparkach na działce.
- Ustal ścieżkę formalną - pozwolenie na budowę albo zgłoszenie z projektem, zależnie od działki i inwestycji.
- Zaplanuj rezerwę 10-15% budżetu na zmiany, poprawki i rzeczy, których nie widać w pierwszym kosztorysie.
- Przygotuj dziennik budowy i zgłoszenie rozpoczęcia robót, zanim ekipa wejdzie na plac.
Najpierw działka, plan i realny budżet
Ja zawsze zaczynam od pytania, czy na tej działce da się zbudować dokładnie taki dom, jaki mam w głowie. MPZP albo decyzja o warunkach zabudowy potrafią narzucić wysokość budynku, kąt dachu, linię zabudowy i odległości od granic, więc to one często decydują o kształcie projektu. Na tym etapie sprawdzam też dojazd, media, ukształtowanie terenu i warunki gruntu, bo prosty projekt na słabym podłożu nagle przestaje być prosty.
- Plan miejscowy albo WZ - bez tego łatwo kupić działkę, na której dom będzie wymagał kosztownych kompromisów.
- Badanie geotechniczne - pokazuje, czy grunt dobrze zniesie ławy, czy lepiej myśleć o płycie fundamentowej.
- Dostęp do mediów - przyłącza prądu, wody, kanalizacji i ewentualnie gazu potrafią mocno zmienić budżet startowy.
- Rezerwa finansowa - bez bufora 10-15% inwestycja bardzo szybko zaczyna działać pod presją.
W praktyce do samej budowy doliczam jeszcze projekt, mapę do celów projektowych, badanie gruntu, przyłącza, opłaty urzędowe i rezerwę na poprawki. W 2026 do roboczego kosztorysu domu jednorodzinnego przyjmuję orientacyjnie 5 500-6 500 zł/m² dla stanu deweloperskiego i 6 500-9 000 zł/m² dla domu pod klucz, bez ceny działki. Dla domu o powierzchni 100 m² daje to mniej więcej 550-650 tys. zł w stanie deweloperskim i 650-900 tys. zł pod klucz, ale tylko przy założeniu sensownego projektu i bez ekstremalnych dodatków. Kiedy działka przestaje być zagadką, przechodzę do formalności, bo to one decydują, czy w ogóle mogę wejść na plac budowy.
Dokumenty, które trzeba mieć, zanim ruszy pierwsza łopata
W Polsce dla domu jednorodzinnego najczęściej wchodzą w grę dwa warianty: klasyczne pozwolenie albo zgłoszenie budowy z projektem. Oba prowadzą do tego samego celu, ale różnią się tempem i zakresem obsługi urzędowej. Przy zgłoszeniu kompletnego wniosku urząd ma 21 dni na sprzeciw, a po zakończeniu budowy nadzór budowlany zwykle reaguje w terminie 14 dni od zawiadomienia o zakończeniu.
W 2026 korzystam z e-Budownictwa wtedy, kiedy chcę przyspieszyć obieg dokumentów. Portal i Elektroniczny Dziennik Budowy są darmowe, a sam dziennik można dziś prowadzić cyfrowo, co zmniejsza ryzyko zgubienia papierów na końcówce inwestycji.
| Dokument albo czynność | Po co jest potrzebna | Na co zwracam uwagę |
|---|---|---|
| MPZP albo decyzja o warunkach zabudowy | Określa, co wolno zbudować na działce | Sprawdzam ją przed zakupem projektu, nie po fakcie |
| Projekt zagospodarowania działki i projekt architektoniczno-budowlany | Stanowi podstawę formalną inwestycji | Warto od razu skoordynować go z warunkami gruntu i mediami |
| Oświadczenie o prawie do dysponowania nieruchomością | Potwierdza, że możesz legalnie budować | Bez tego urząd nie ruszy sprawy dalej |
| Dziennik budowy | Dokumentuje przebieg robót | Przy pozwoleniu wydaje się go dopiero po ostatecznej decyzji |
| Zawiadomienie o zamierzonym terminie rozpoczęcia robót | Porządkuje start prac na budowie | Składa się je co najmniej 7 dni przed rozpoczęciem robót |
| Zgłoszenie zakończenia budowy albo wniosek o użytkowanie | Domyka inwestycję formalnie | Na tym etapie przydają się protokoły i dokumentacja powykonawcza |
Ja nie wchodzę na budowę bez sprawdzenia, czy komplet dokumentów zgadza się z projektem i z tym, co faktycznie ma stanąć na działce. Gdy formalności są zamknięte, można przejść do fizycznej kolejności robót, bo tu liczy się już nie papier, tylko logika wykonania.

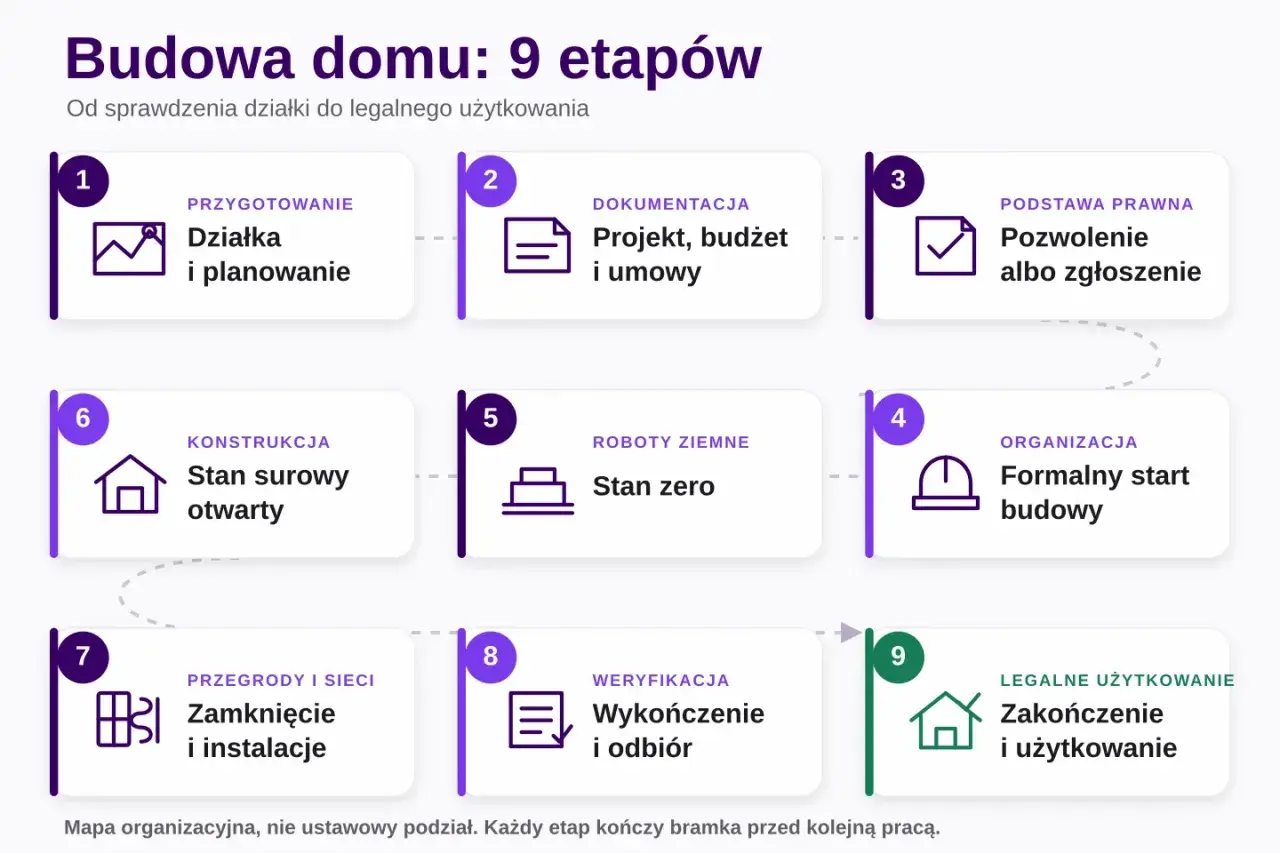

Jak przebiega budowa od wytyczenia do stanu surowego
Najwięcej chaosu powstaje wtedy, gdy inwestor myśli o budowie jak o jednym wielkim etapie. W praktyce to seria krótkich, zależnych od siebie odcinków. Jeśli jeden z nich zostanie zrobiony za szybko albo w złej kolejności, poprawki wracają później jak bumerang.
| Etap | Co się dzieje | Orientacyjny czas | Co najłatwiej zepsuć |
|---|---|---|---|
| Wytyczenie i organizacja placu | Geodeta przenosi projekt w teren, ustawia osie budynku i poziomy | 1-3 dni | Błędy w osiowaniu i złe przygotowanie pod sprzęt |
| Roboty ziemne i fundamenty | Zdjęcie humusu, wykopy, zbrojenie, beton, izolacje | 2-4 tygodnie | Pośpiech przy betonowaniu i zignorowanie warunków gruntu |
| Ściany nośne, stropy, kominy | Powstaje bryła domu i nośna konstrukcja | 3-8 tygodni | Zła logistyka materiałów i przerwy między etapami |
| Dach | Konstrukcja więźby, pokrycie, obróbki i orynnowanie | 2-4 tygodnie | Zbyt skomplikowana geometria i niedoszacowanie robocizny |
| Stan surowy zamknięty | Montuje się okna, drzwi zewnętrzne i dom jest zamknięty | 1-2 tygodnie | Źle zamówiona stolarka albo brak wcześniejszych pomiarów |
Przy prostym domu i sprawnej ekipie stan zerowy zamyka się zwykle w 2-4 tygodniach, a dojście do stanu surowego zamkniętego zajmuje często 3-6 miesięcy. Największy błąd początkujących polega na gonieniu za tempem, które później trzeba naprawiać. Beton, mury i wylewki potrzebują czasu, a ten czas rzadko bywa stratą. Z tej samej przyczyny przechodzę teraz do budżetu, bo właśnie na tym etapie najłatwiej zobaczyć, gdzie naprawdę ucieka kasa.
Gdzie naprawdę ucieka budżet
Najbardziej kosztowne elementy to zwykle nie te, które widać na wizualizacjach, tylko te, które są konstrukcyjnie albo instalacyjnie ciężkie. Ja patrzę na budżet etapami, a nie wyłącznie przez pryzmat ceny za metr. To pomaga wyłapać projekty, które wyglądają podobnie, ale w praktyce różnią się kosztem o kilkadziesiąt tysięcy złotych.
| Pozycja | Orientacyjny udział w budżecie | Co najbardziej podbija koszt | Jak to trzymam w ryzach |
|---|---|---|---|
| Fundamenty i stan zero | 10-15% | Słaby grunt, woda, płyta zamiast ław | Badanie gruntu i rozsądny dobór technologii |
| Dach | 10-15% | Załamania połaci, lukarny, drogie pokrycie | Prostsza bryła i mniej skomplikowana więźba |
| Stolarka okienna i drzwiowa | 8-12% | Duże przeszklenia i niestandardowe wymiary | Ograniczenie liczby nietypowych elementów |
| Instalacje | 15-25% | Pompa ciepła, rekuperacja, automatyka, podłogówka | Wybór systemu przed startem prac, nie w połowie budowy |
| Wykończenie | 20-35% | Standard materiałów, liczba łazienek, zabudowy | Jasny standard i zamknięty zakres zmian |
Jeśli mam uprościć cały kosztorys, to najwięcej oszczędza prosta bryła, prosty dach i brak zmian w trakcie. Nie poluję też na najtańsze rozwiązanie w każdej rubryce, bo taniej zwykle oznacza więcej poprawek albo gorszą trwałość. Kiedy budżet jest zrozumiały, można bezpiecznie przejść do instalacji i zamykania budynku.
Instalacje i zamknięcie budynku bez chaosu
Tu najważniejsza jest kolejność. Najpierw prowadzi się instalacje w ścianach i posadzkach, potem zamyka budynek stolarką, a dopiero później przychodzą tynki, wylewki i wykończenie. Jeśli planujesz dom energooszczędny, decyzję o rekuperacji trzeba podjąć wcześnie - to wentylacja mechaniczna z odzyskiem ciepła, a nie dodatek, który da się sensownie dołożyć po fakcie.
- Elektryka - rozplanowanie obwodów, rozdzielni, punktów pod sprzęt i oświetlenie.
- Wod-kan - wyprowadzenia łazienek, kuchni, kotłowni i pralni.
- Ogrzewanie - podłogówka, grzejniki albo system mieszany, najlepiej dopasowany do projektu.
- Wentylacja - grawitacyjna albo mechaniczna, ale decyzja nie może być przypadkowa.
- Stolarka i dach - dom musi być szczelny, zanim wejdą prace wykończeniowe.
W praktyce nie warto zbyt wcześnie zamykać budynku, jeśli wcześniej nie ma gotowych instalacji i sensownie zaplanowanych przepustów. To samo dotyczy izolacji termicznej, bo później każda poprawka jest droższa i bardziej inwazyjna. Dobrze ustawiona kolejność prac ogranicza też problem wilgoci, który wraca na końcu inwestycji jak niechciany stały koszt.
Wykończenie i odbiór, czyli ostatnia prosta
Najwięcej cierpliwości wymaga wykończeniówka, bo nawet dobrze postawiony dom potrafi kilka tygodni oddawać wilgoć. Tynki i wylewki muszą wyschnąć, zanim trafią na nie podłogi, listwy czy meble, a po drodze trzeba jeszcze zebrać protokoły z instalacji, aktualną inwentaryzację geodezyjną i dokumenty kierownika budowy. Przy zakończeniu budowy domu jednorodzinnego najczęściej składa się zawiadomienie o zakończeniu budowy, a nadzór ma 14 dni na sprzeciw lub wezwanie do uzupełnienia dokumentów.
- Oświadczenie kierownika budowy o zgodności wykonania z projektem.
- Dziennik budowy z kompletem wpisów i podpisów.
- Geodezyjna inwentaryzacja powykonawcza z potwierdzeniem usytuowania obiektu.
- Protokoły odbioru instalacji, zwłaszcza elektrycznej, gazowej, wentylacyjnej i kominowej.
- Świadectwo charakterystyki energetycznej, które dziś bardzo często pojawia się przy końcowych formalnościach.
W 2026 sensownie korzysta się tu z elektronicznych narzędzi, bo ograniczają bieg z papierami między urzędami. Jeśli urząd poprosi o uzupełnienia, nie traktuję tego jak porażki - to po prostu moment, w którym trzeba domknąć formalności, zanim wprowadzi się pierwsze meble. Po tej stronie procesu najłatwiej już nie budować, tylko popełnić kosztowny skrót, dlatego tak ważna jest dobra dokumentacja.
Najczęstsze błędy, które kosztują najwięcej
Najdroższe nie są zwykle same materiały, tylko poprawki, przestoje i źle podjęte decyzje. W praktyce widzę kilka błędów, które wracają najczęściej i mają bardzo podobny finał: przekroczony budżet, opóźnienia albo frustracja na końcu inwestycji.
- Brak rezerwy finansowej - bez 10-15% bufora każda zmiana boli podwójnie.
- Zbyt skomplikowany projekt - rozbudowana bryła, wykusze i załamania dachu podnoszą koszt szybciej niż większość osób zakłada.
- Zmiany w trakcie budowy - przesunięcie ściany czy zmiana układu instalacji po starcie jest zawsze droższa niż na papierze.
- Oszczędzanie na gruncie - pominięcie badań albo zła interpretacja wyników mszczą się na fundamentach.
- Brak koordynacji ekip - jedna źle zaplanowana dostawa potrafi zatrzymać kilka kolejnych prac.
- Za szybkie wykończenie - wilgoć w domu potrafi zniszczyć podłogi i zabudowy, zanim inwestor zdąży się wprowadzić.
- Słaba dokumentacja - bez zdjęć instalacji i wpisów z budowy później trudniej znaleźć przyczynę problemu.
Moje doświadczenie jest tu dość proste: jeśli na początku oszczędzisz na logice procesu, zapłacisz za to później w korektach. Dlatego przed wejściem ekipy na plac budowy zawsze domykam jeszcze kilka praktycznych ustaleń.
Co ustaliłbym jeszcze przed wejściem ekipy na plac budowy
Zanim na działce pojawi się koparka i pierwsza paleta materiału, ustalam trzy rzeczy: kto podpisuje odbiory częściowe, w jakiej kolejności zamawiane są materiały i jak rozliczane są zmiany zakresu. To brzmi prozaicznie, ale właśnie takie ustalenia najczęściej decydują o tym, czy budowa idzie spokojnie, czy zamienia się w serię drobnych sporów.
- Harmonogram z punktami kontrolnymi - bez niego łatwo zgubić kolejność i terminy.
- Zakres odpowiedzialności kierownika budowy i wykonawcy - muszę wiedzieć, kto pilnuje czego.
- Forma zatwierdzania zmian - każda korekta projektu powinna mieć ślad w dokumentach.
- Płatności powiązane z etapami - rozliczam roboty po wykonaniu, nie przed.
- Dokumentacja zdjęciowa ukrytych instalacji - później naprawdę pomaga.
Jeśli te punkty są domknięte, cały proces staje się dużo bardziej przewidywalny i łatwiej utrzymać zarówno termin, jak i budżet. Właśnie tak rozumiem dobrze prowadzoną budowę domu: nie jako serię przypadkowych decyzji, tylko jako uporządkowany proces, w którym każdy etap ma swoje miejsce i sens.
